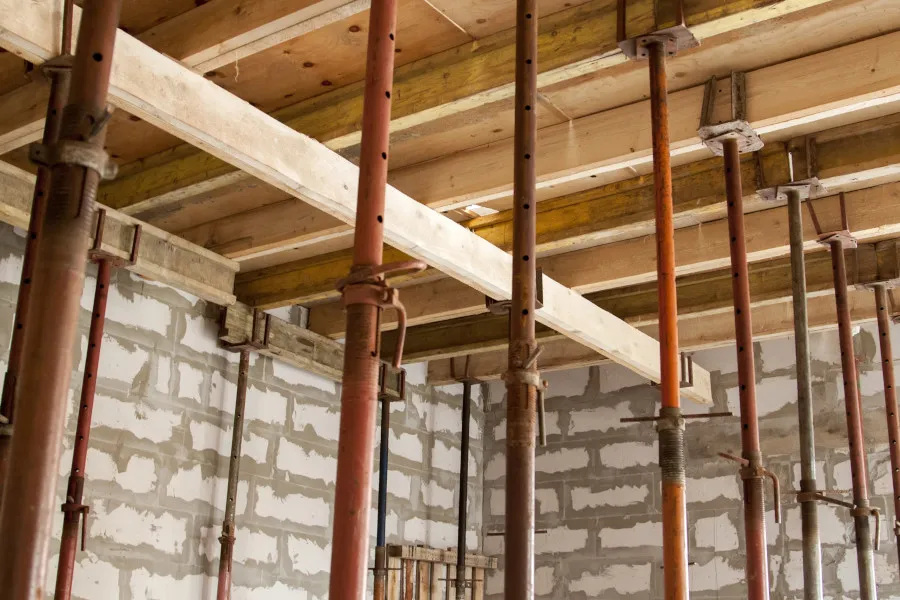

Rozszalowanie stropu to kluczowy etap procesu budowlanego, który wymaga szczególnej uwagi i precyzji. Standardowy czas oczekiwania to 28 dni, jednak może się on znacząco różnić. Wszystko zależy od warunków atmosferycznych i rodzaju konstrukcji. Temperatura i wilgotność powietrza mają ogromny wpływ na proces dojrzewania betonu. W sprzyjających warunkach można skrócić ten czas do 3-4 tygodni. Przy niskich temperaturach proces może się wydłużyć nawet do 8 tygodni.
Najważniejsze informacje:- Minimalny czas podparcia tymczasowego to 28 dni
- Przy temperaturze 20°C beton osiąga 70% wytrzymałości w 3-4 dni
- Niska temperatura (około 0°C) wydłuża proces do 6-8 tygodni
- Konieczne osiągnięcie minimum 80% wytrzymałości gwarantowanej
- Stropy prefabrykowane mogą wymagać krótszego czasu dojrzewania
- Kluczowa jest regularna kontrola parametrów przez kierownika budowy
Po jakim czasie można bezpiecznie rozszalować strop?

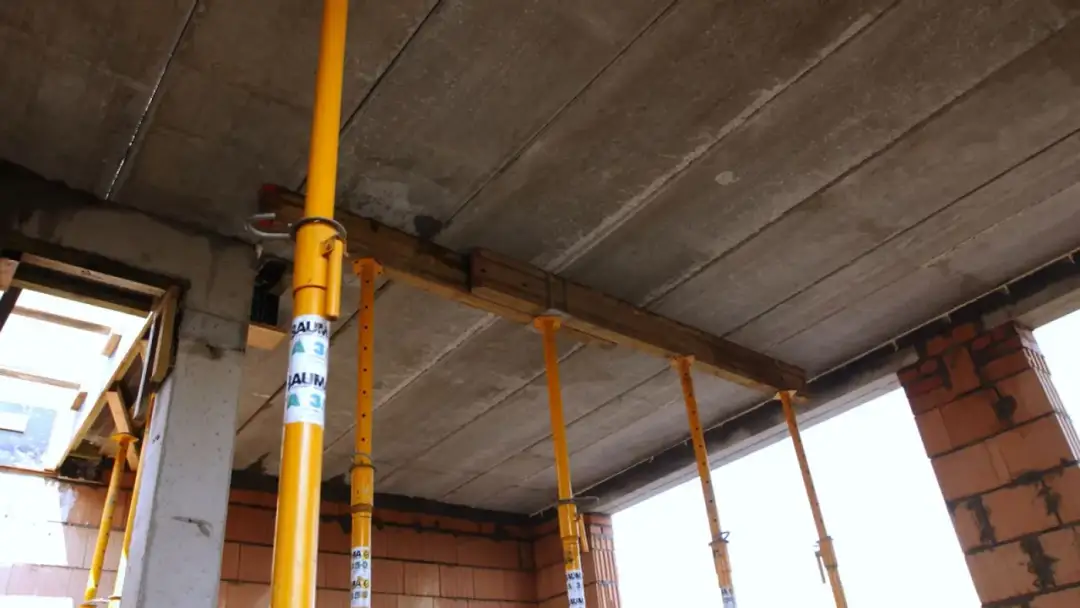

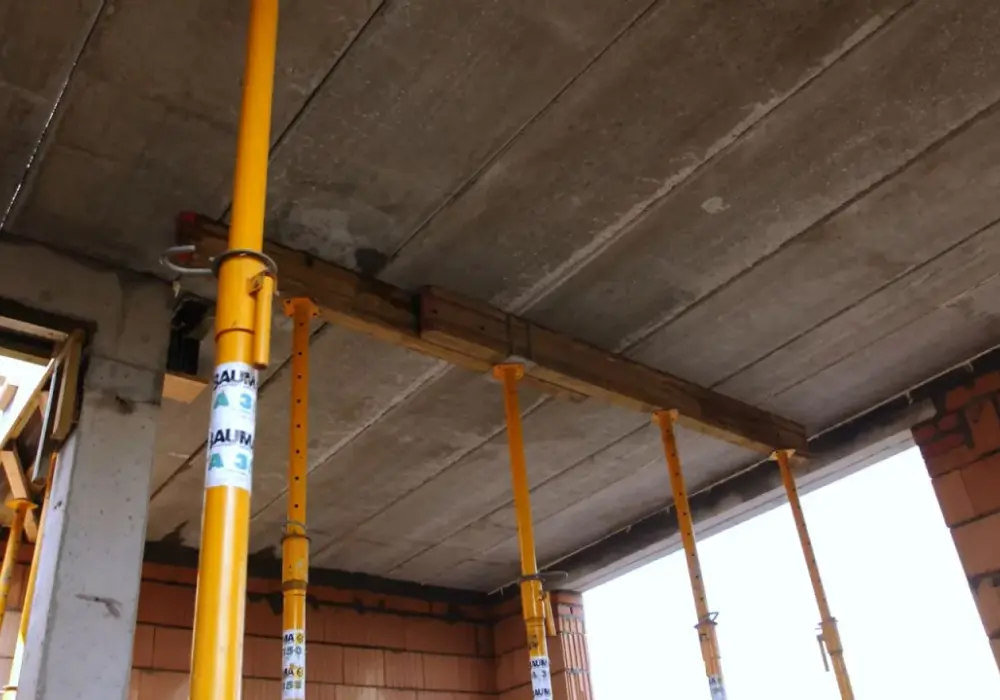

Rozszalowanie stropu standardowo wykonuje się po 28 dniach od zabetonowania. Czas rozszalowania stropu betonowego może się jednak różnić w zależności od warunków. W optymalnej temperaturze około 20°C i odpowiedniej wilgotności, demontaż szalunków stropowych możliwy jest już po 3-4 tygodniach. Przy niskich temperaturach proces wydłuża się nawet do 6-8 tygodni. Kluczowe znaczenie ma osiągnięcie przez beton odpowiedniej wytrzymałości. Monitorowanie parametrów betonu pozwala określić bezpieczny moment na rozszalowanie stropu. W przypadku stropów prefabrykowanych czas rozszalowania może być krótszy. Każdy rodzaj stropu wymaga indywidualnego podejścia.
- Temperatura otoczenia podczas dojrzewania betonu
- Wilgotność powietrza w czasie schnięcia
- Rodzaj zastosowanego stropu
- Klasa wytrzymałości użytego betonu
- Warunki atmosferyczne na budowie
Wymagana wytrzymałość betonu przed rozszalowaniem
Zanim zdecydujemy kiedy zdjąć szalunki ze stropu, beton musi osiągnąć minimum 80% projektowanej wytrzymałości. Kierownik budowy przeprowadza badania młotkiem Schmidta lub pobiera próbki do laboratorium. Wyniki testów dokumentowane są w dzienniku budowy. Regularne pomiary pozwalają określić optymalny moment na rozpoczęcie prac.
Rodzaj stropu | Minimalna wytrzymałość |
---|---|
Monolityczny | 80% wytrzymałości projektowej |
Prefabrykowany | 70% wytrzymałości projektowej |
Gęstożebrowy | 75% wytrzymałości projektowej |
Czytaj więcej: Domy z gotowych elementów- jakie mają zalety?
Wpływ warunków atmosferycznych na czas rozszalowania
Temperatura ma kluczowy wpływ na to, po ilu dniach rozszalować strop. Przy 20°C beton osiąga około 70% wytrzymałości już po 3-4 dniach. W temperaturze bliskiej 0°C proces wydłuża się do 10-12 dni. Optymalne warunki to temperatura między 15-25°C i wilgotność około 60-80%.
Deszcz i silne nasłonecznienie mogą zaburzyć proces dojrzewania betonu. Konieczne jest zabezpieczenie stropu przed opadami oraz nadmiernym nagrzewaniem. W przypadku niskich temperatur stosuje się maty termiczne lub nagrzewnice. Regularne zraszanie betonu w upalne dni zapobiega zbyt szybkiemu wysychaniu.
Jak długo trzymać szalunek stropu zależy również od pory roku. Zimą proces wydłuża się nawet do 8 tygodni. Latem, przy sprzyjających warunkach, rozszalowanie stropu możliwe jest już po 21 dniach. Kluczowe jest stałe monitorowanie warunków atmosferycznych i dostosowanie czasu do aktualnej sytuacji.
Różnice w czasie rozszalowania różnych typów stropów
Kiedy można rozszalować strop monolityczny? Ten typ konstrukcji wymaga najdłuższego czasu dojrzewania. Standardowo jest to 28 dni, ale w niesprzyjających warunkach okres ten może się wydłużyć. Stropy prefabrykowane i gęstożebrowe często pozwalają na szybsze usunięcie podpór.
System Smart czy stropy typu Filigran umożliwiają wcześniejsze rozpoczęcie demontażu szalunków stropowych. Wynika to z ich konstrukcji i sposobu przenoszenia obciążeń. Kluczowe jest jednak przestrzeganie zaleceń producenta i wytycznych projektowych.
Typ stropu | Warunki optymalne | Warunki niekorzystne |
---|---|---|
Monolityczny | 28 dni | 42-56 dni |
Prefabrykowany | 21 dni | 35 dni |
Gęstożebrowy | 24 dni | 40 dni |
Proces bezpiecznego rozszalowania krok po kroku
Rozszalowanie stropu wymaga precyzyjnego planowania. Najpierw należy przeprowadzić kontrolę wytrzymałości betonu i sprawdzić dokumentację techniczną. Następnie ustala się kolejność demontażu elementów szalunkowych. Prace rozpoczyna się od środka stropu, stopniowo przemieszczając się ku krawędziom.
Kluczowe jest zachowanie odpowiedniej kolejności podczas demontażu szalunków stropowych. Najpierw usuwa się deski poszycia, następnie belki poprzeczne, a na końcu podpory główne. Część podpór montażowych pozostawia się jako zabezpieczenie. Ich liczba zależy od rozpiętości stropu i zaleceń projektanta.
Podczas rozszalowania stropu należy zwracać uwagę na ewentualne odkształcenia konstrukcji. W przypadku zauważenia niepokojących objawów, jak nadmierne ugięcia czy rysy, prace należy natychmiast przerwać. Bezpieczeństwo zespołu jest priorytetem.
Ostatnim etapem jest kontrola jakości wykonanych prac. Sprawdza się równość powierzchni, brak uszkodzeń mechanicznych i prawidłowość geometrii konstrukcji. Rozszalowanie stropu po jakim czasie wykonano dokumentuje się w dzienniku budowy.
Rola i odpowiedzialność kierownika budowy
Kierownik budowy podejmuje decyzję o tym, kiedy zdjąć szalunki ze stropu. Jest odpowiedzialny za kontrolę warunków atmosferycznych, badanie wytrzymałości betonu i nadzór nad procesem demontażu. Wszystkie decyzje muszą być udokumentowane w dzienniku budowy.
Do jego obowiązków należy również zapewnienie bezpieczeństwa podczas prac oraz kontrola jakości wykonania. Kierownik weryfikuje zgodność prac z projektem i normami budowlanymi.
- Kontrola wytrzymałości betonu przed rozpoczęciem prac
- Weryfikacja warunków atmosferycznych
- Nadzór nad kolejnością demontażu
- Dokumentowanie procesu w dzienniku budowy
- Zapewnienie bezpieczeństwa pracy
- Kontrola jakości wykonanych prac
Najczęstsze błędy przy rozszalowaniu stropów
Zbyt wczesne rozszalowanie stropu to najpoważniejszy i najczęstszy błąd. Niektórzy wykonawcy, chcąc przyspieszyć prace, nie czekają na osiągnięcie wymaganej wytrzymałości betonu. Skutkuje to powstaniem rys i nadmiernych ugięć konstrukcji. Zdarza się też nieprawidłowa kolejność demontażu elementów szalunkowych.
Kolejnym błędem jest niedostosowanie czasu rozszalowania stropu betonowego do warunków atmosferycznych. Przy niskich temperaturach proces dojrzewania betonu znacznie się wydłuża. Ignorowanie tego faktu prowadzi do poważnych problemów konstrukcyjnych. Często pomija się też regularne badania wytrzymałości betonu.
Brak odpowiedniej dokumentacji to również częsty problem. Kiedy można rozszalować strop powinno być zawsze potwierdzone wpisem w dzienniku budowy. Niektórzy wykonawcy zaniedbują też pozostawienie części podpór montażowych, co może prowadzić do nadmiernych ugięć stropu.
Konsekwencje zbyt wczesnego rozszalowania
Przedwczesne rozszalowanie stropu może skutkować poważnymi uszkodzeniami konstrukcji. Pojawiają się rysy, pęknięcia i nadmierne odkształcenia. W skrajnych przypadkach może dojść nawet do lokalnego zawalenia się stropu. Koszty napraw często znacznie przewyższają oszczędności wynikające z wcześniejszego demontażu.
Zbyt wczesny demontaż szalunków stropowych wpływa też na długoterminową trwałość konstrukcji. Mikrorysy powstałe w betonie ułatwiają wnikanie wilgoci i zwiększają ryzyko korozji zbrojenia. W efekcie znacząco skraca się żywotność stropu. Przestrzeganie zalecanego czasu dojrzewania betonu to nie tylko wymóg techniczny, ale przede wszystkim gwarancja bezpieczeństwa i trwałości konstrukcji.
Bezpieczne rozszalowanie stropu - klucz do trwałej konstrukcji
Rozszalowanie stropu to proces wymagający precyzji i cierpliwości. Standardowy okres 28 dni może ulec wydłużeniu nawet do 8 tygodni, w zależności od warunków atmosferycznych. Kluczowe jest osiągnięcie przez beton minimum 80% projektowanej wytrzymałości przed rozpoczęciem demontażu szalunków stropowych.
Temperatura i wilgotność powietrza mają fundamentalny wpływ na proces dojrzewania betonu. Przy temperaturze 20°C beton osiąga odpowiednią wytrzymałość znacznie szybciej niż w warunkach zimowych. Czas rozszalowania stropu należy zawsze dostosować do aktualnych warunków na budowie.
Rola kierownika budowy jest kluczowa w całym procesie. To on decyduje kiedy można rozszalować strop, bazując na wynikach badań wytrzymałości i obserwacji warunków atmosferycznych. Przedwczesne usunięcie szalunków może prowadzić do poważnych uszkodzeń konstrukcji, dlatego lepiej poczekać dłużej niż ryzykować trwałość i bezpieczeństwo budynku.
